Ещё

От названия «Амкар» до новостей о критических нарушениях — вся история манежа «Пермь Великая»

Фото: 59.ru

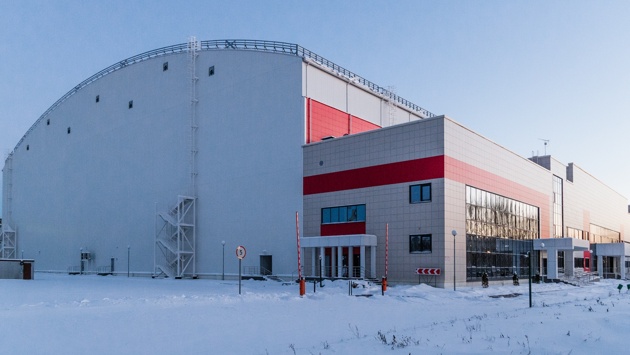

Так манеж выглядит сейчас
Впервые о футбольном манеже «Пермь Великая» заговорили семь лет назад — в апреле 2011 года. Считалось, что новый манеж позволит принять в Перми футболистов мирового уровня. «На этом стадионе будет тренироваться одна из команд-участников чемпионата мира по футболу 2018 года», — сообщали в Министерстве спорта Пермского края четыре года назад. Сначала манеж планировали построить к 2015 году. Затем срок сдвинулся на ноябрь 2016 года. Позже дата сдачи манежа в эксплуатацию переносилась ещё несколько раз.
В ноябре 2017 года власти всё-таки сообщили о сдаче манежа. В нём даже успели потренироваться футболисты Амкара. Но сейчас нет ни клуба, ни, по сути, манежа — здание обнесёно временным забором, внутрь попасть нельзя — идет проверка правоохранительными органами. Источник, знакомый с ситуацией, сообщил 59.ru о том, что на стройке нашли критические нарушения, которые невозможно исправить. Судебная экспертиза выявила многочисленные нарушения требований технической документации, проблемы в конструкции и в материалах. Выяснилось, что большая часть дефектов имеет критический характер. Устранить их не удастся.
Мы решили вспомнить всю историю возникновения манежа с самого первого упоминания. Также мы разбирались в том, когда же наконец пермяки смогут увидеть столь важный для Прикамья спортивный объект изнутри. И смогут ли.
Манеж должен был заработать еще в конце 2016 года
Как всё начиналось
Семь лет назад, 6 апреля 2011 года, Министерство спорта Пермского края и руководство клуба «Амкар» договорились о том, что ФК должен разработать программу развития молодёжного футбола, проработать вопросы наполняемости стадиона «Звезда». Договорились тогда и о строительстве крытого манежа за счет средств Федеральной целевой программы. Об этом тогда сообщил и.о. министра спорта Пермского края Павел Лях в своём блоге. Эти вопросы руководство «Амкара» должно было проработать до 13 апреля 2011 года. Уже 14 апреля что-то пошло не так — на пресс-конференции президент клуба Геннадий Шилов отказался от каких-либо комментариев по поводу строительства манежа.
Через два года, в апреле 2013 года, губернатор Пермского края Виктор Басаргин заявил: манеж для «Амкара» всё же построят. Он сообщил, что крытый стадион построят в 2015 году, а идею строительства поддержал министра спорта Виталий Мутко.
— «Амкару» нужна помощь, чтобы более качественно тренироваться. Поможем. Удалось договориться со спонсорами о покупке нового газона на стадион, — сообщил Басаргин. — На днях разговаривал с министром спорта РФ Виталием Мутко. Он поддержал идею построить в Перми футбольный манеж. Деньги нам выделят в 2014 году, в 2015 манеж будет.
В августе 2013 года стала известна стоимость строительства манежа — 1,2 миллиарда рублей. Деньги выделяли из бюджетов разных уровней: 850 млн рублей — из федерального, 350 млн рублей — из региональной казны. Также стал известен адрес будущего спортивного объекта — Куйбышева, 140.
В октябре 2013 года «скелет» проекта манежа стал потихоньку обрастать подробностями. У объекта появилось «рабочее» название — футбольный манеж «Амкар». Стало известно, что стадион с искусственным покрытием будет размерами 105 на 68 метров (стандартные размеры для футбольного поля). Трибуны будут вмещать три тысячи человек. Также на объекте пообещали построить тренажерный зал, помещения для спортсменов и тренеров. Стадион включили в краевую инвестиционную программу по предложению губернатора Виктора Басаргина. Тогда же объявили об общественных слушаниях по манежу.
Февраль 2014 года. Региональное Министерство спорта добивается присвоения Пермскому краю статуса тренировочной базы Чемпионата мира по футболу 2018 года. В ведомстве считают, что на новом манеже будет тренироваться одна из команд чемпионата. Также в Минспорта сообщили, что проектная документация спорткомплекса уже почти готова.
В мае 2014 года ФИФА принимает решение — Пермь объявлена тренировочной базой для ЧМ-2018 по футболу. Но сообщалось, что тренироваться команды будут в спорткомплексе имени Сухарева.
В сентябре этого же года проект манежа отправили на госэкспертизу. Планы у пермских властей прежние — построить спорткомплекс до конца 2015 года. Министр спорта Прикамья Павел Лях подчеркивает, что манеж будет, в первую очередь, тренировочной площадкой для «Амкара». Также Лях надеется, что Российский футбольный союз разрешит проводить на арене официальные матчи.
В марте 2015 года федеральное Правительство выделяет для строительства манежа 574 миллиона рублей.
Внутрь никого не пускают из-за следственных действий
Начало строительства
В начале лета 2015 года Министерство спорта Прикамья приступило к поиску подрядчика для строительства спорткомплекса через сайт Госуслуги. Максимальную стоимость работ власти заявили 1 млрд 420 млн рублей. Сроки строительства сдвинулись на год — до 30 ноября 2016 года.
Через месяц, в июле 2015 года, власти определились с подрядчиком, и он приступил к строительству. Застройщиком стало московское ООО «ЭлинАльфа». Тогда власти надеялись, что манеж всё-таки станет тренировочной базой для сборных команд ЧМ-2018.
Октябрь 2015. Руководство края в очередной раз посещает будущий спортивный объект. Застройщик сообщает, что строительство ведётся в соответствии с графиком и обещает к концу года завершить возведение монолитного каркаса здания.
«Пермь Великая»
В феврале 2016 года пермяков просят придумать название манежу. Принять участие в конкурсе может каждый. Из 400 предложений самым популярных вариантом становится «Пермь Великая». За него отдали 21 голос. На втором месте оказывается «манеж имени Садырина». Третье место занимает «Молотов-арена».
Апрель 2016 года. У руководства края сохраняется оптимистичный настрой. Губернатор планирует сдать манеж в эксплуатацию заблаговременно. Он приезжает на стройплощадку и просит Минспорта, администрацию города и строителей ускорить темпы строительства.
За две недели до сдачи объекта губернатор края вновь прибывает на стройку. Застройщик заявляет, что работы ведутся по графику, что уже устанавливаются трибуны и ведутся пусконаладочные работы.
И тут началось
В конце декабря 2016 года власти сообщают о завершении с
